您的位置:首页 >新闻中心 > 图文快报
图文快报
东辛凯惠电力战高温保供电快施工
新闻来源:    点击数:3292    更新时间:2023/8/16    收藏此页

 入伏以来,天气持续高温。但却有这样一支不惧烈日高温的“铁军”活跃在二百平方公里大地上,他们日夜坚守在城镇街巷和产业一线,与酷暑奋战,与汗水为伴,用责任和担当力保企业生产和居民生活用电,他们就是东辛凯惠电力公司的广大干部员工。


     “喂,是凯惠公司吗?我是东陬居委会的,这儿有一根电线被雷电击落了,你们快来看看吧。”7月17日晚,凯惠电力公司值班人员接到东陬居委会电话,电话那头传来焦急的声音。凯惠电力第一时间组织人员开展抢修工作,队员们分工协作,做好验电、挂接地等一系列安全措施后开始抢修,雨水、汗水和泥水湿透全身,他们心里只有一个念头,尽早解除故障,快速恢复供电。

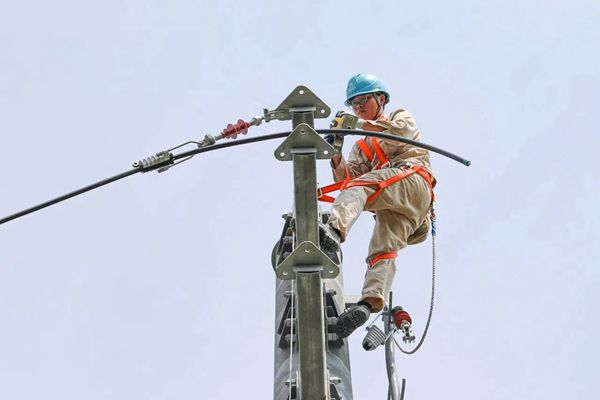

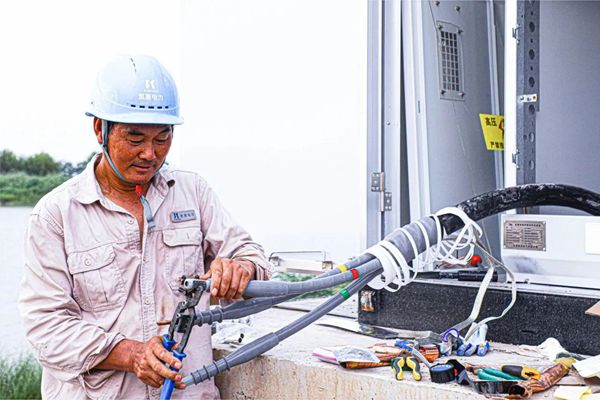

 在东旺养殖三场双电源新建线路工程施工现场,在烈日的炙烤下,电力工人为了做好防护工作,不顾炎热身着长袖、长裤,戴着安全帽,在娴熟地拧螺帽、套材料。高空作业人员面对热得烫手的水泥杆、金属设备等,耐心细致地做好电杆吊装、电缆穿接等工作,汗珠从他们的额头滚落,浸湿了脸颊,湿透了防护服,没有一个人叫苦叫累。在他们的团结协作下,一根根线杆拔地而起、一条条缆线联成一线。


 在国家重点项目连宿高速迁改工作中,凯惠电力负责将场域范围内与连宿高速跨越段架空线路与杆塔进行迁移,工期45天,涉及7处迁改任务,各个项目明确具体投运时间表,同时将每个子项目的重点工作、具体程序、工作要求都一一列举,形成工作表单。凯惠电力“铁军”克服时间紧、任务重、施工环境差、天气热等不利因素,他们直面困难、敢于挑战,披荆斩棘,迁改电路并入地1972米,迁移杆塔14基,按原计划整整提前15天保质保量完成任务。




总页数:1  第  1    页
上一篇:江苏省沿海开发集团到东辛考察交流   下一篇:建安公司加快推进综合公共服务中心项目建设
【刷新页面】【加入收藏】【打印此文】返回
电 话: 0518-85058021 传 真: 0518-85498028
地 址: 江苏省连云港市东辛农场东方中路26号 邮 箱: dxnc@dxfarm.cn
江苏省东辛农场有限公司 版权所有 | 信通网络- 连云港网络公司 技术支持 [管理]
